Две недели превратились в два месяца: в Смоленске мэр отчитал энергетиков за отсутствие горячей воды

Мэр Смоленска раскритиковал «РИР-Энерго» за срыв сроков ремонта теплосетей

Лента новостей

В Смоленске на плановом совещании в администрации города глава Смоленска Александр Новиков раскритиковал работу филиала «РИР-Энерго» – «Смоленская генерация». Причиной стали многочисленные срывы сроков возобновления горячего водоснабжения, заявленных в графике ремонтных работ на теплосетях.

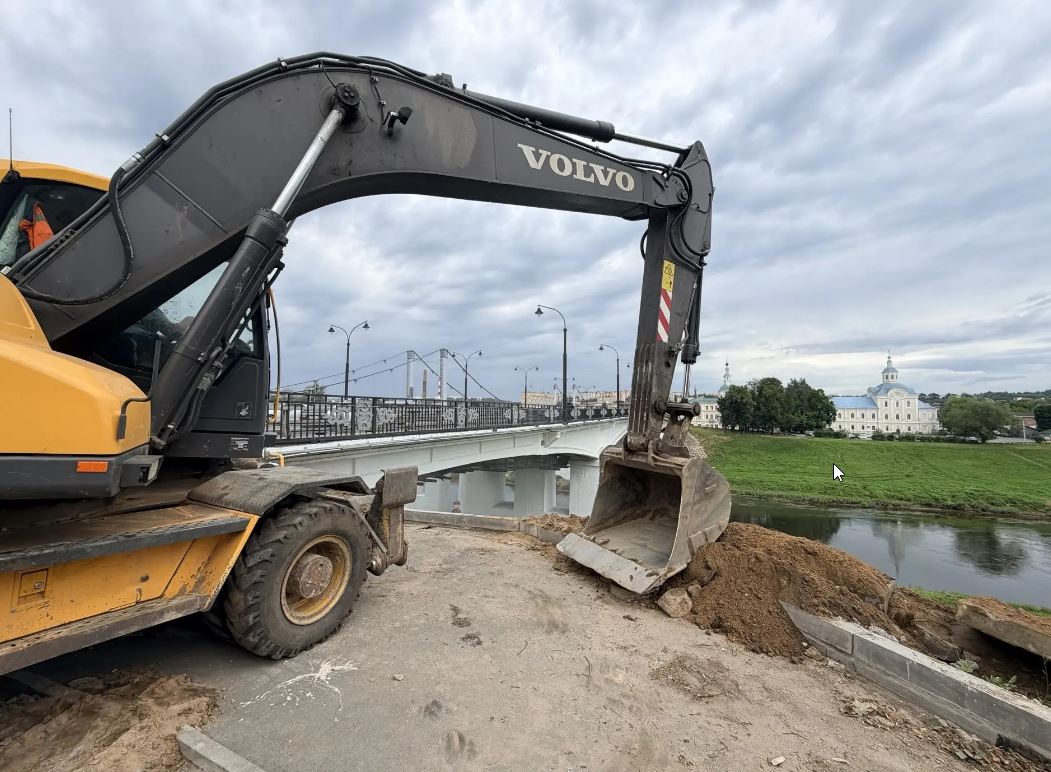

Представитель ресурсоснабжающей организации отчитался о текущем состоянии дел. По его словам, на прошедшей неделе завершили работы по реконструкции участка на улице Беляева и Соболева в части пуска теплоносителя, сегодня завершают работы на улице Конева. Однако он признал, что участков, где продолжаются работы, остается еще достаточно много. Готовность объектов он оценил примерно в 80 процентов.

«К сожалению, вынужден констатировать, что часть сроков, тех, которые были заявлены в графике ремонта теплосети, горячего водоснабжения, вами сорваны. Я прошу вас до конца дня предоставить уточненный график возобновления горячего водоснабжения. А я буду готовить письмо в адрес вашего руководства. Вы сорвали все сроки, вы перенесли всё. Организация отвратительная», — отметил глава Смоленска Александр Новиков.

Причиной недовольства градоначальника стало систематическое нарушение обещаний. Только на реконструкцию аварийного участка теплосети на улице Беляева, по данным «РИР-Энерго», требовалось две недели – до 7 июля. Однако до сих пор из-за этих работ без горячей воды остаётся практически весь Заднепровский район: Витебское шоссе, улицы 12 лет Октября, Фрунзе, Свердлова, Госпитальная, Кутузова, Автозаводская, Островского, Губенко, Чехова, Юрьева, а также Большая Краснофлотская и Ново-Московская. Всего в списке отключенных – более ста домов.

В Промышленном районе гидравлические испытания изначально планировались с 11 июня по 25 июля, но затем их перенесли почти на две недели. В центре города сроки также сдвигались неоднократно.

В ответ на критику главы города представитель «РИР-Энерго» пообещал завершить все работы в ближайшее время, но точных сроков не назвал. Теперь компании предстоит предоставить новый график восстановления горячего водоснабжения для всех оставшихся без ресурса смолян.
